电开水炉前期准备工作有哪些?电开水锅炉、电茶水锅炉怎么安装?

发布日期:(2022/5/13)   点击次数:877

分舱式电开水锅炉属于快装型常压热水锅炉类型,在连接进水管道、出水管道、排污管道、和大气连通管后,通水、通电即可全自动运行。

具体安装流程如下:
     一、锅炉房间:

      1、要参照电开水锅炉的规格尺寸建设锅炉房,一般是锅炉的左右各留至少1米的间距,锅炉的后面距强保留1米的距离,锅炉的前面保留1.5米的空间,锅炉房顶的低处距离地面为锅炉总高加1米的高度;

      2、锅炉房门口要设计足够的宽度和高度,方便叉车和锅炉进去,门口并要正对锅炉位置,如果锅炉和打水点不在一个房间,隔墙需要提前打孔,以备安装锅炉的出水管道。

      二、预留水电:

      1、按照电开水炉的电功率选择电源线的型号,然后架设至锅炉房内的适当位置,并安装配套的漏电保护器;

     2、按照电开水炉的进水口径把水源引至锅炉房预放锅炉处,并安装水源阀门;

     三、锅炉安装:

     1、先用叉车把锅炉送进锅炉房,并放置在提前准备好的金属支架或水泥台子上,金属支架或水泥台子不低于0.5米;

     2、依次按照阀门、止回阀、电磁阀、PP棉过滤器的次序安装锅炉的进水管道后,再连接至预留水源阀门处;

     3、安装排污阀门后,再将锅炉的排污管道引至锅炉房内的地漏或阴沟里,原则上要求按照越来越低的管路安装,确保锅炉排污顺当;

    4、安装锅炉顶部的大气连通管,并引至室外或室内的排污处,要按照锅炉顶部排气口的口径配置管道,不得变小口径,且管路上严禁安装任何阀门,确保排气畅通;


   5、安装出水总阀门,再把出水管道引至集中打水处,同样要求按照越来越低的管路安装,确保锅炉出水顺畅,开水嘴之间一般间隔40公分的间距,开水嘴数量按需配置即可,不可设置过多,否则影响出水速度。


   6、打开进水管道上所有的手动阀门后为锅炉送电,锅炉控制器的屏幕亮起,在显示1格水位后发出缺水报警提示,通过操作配电箱门上的电磁阀旋钮手动补水至2格水位时,重新启动锅炉即可全自动加热运行。

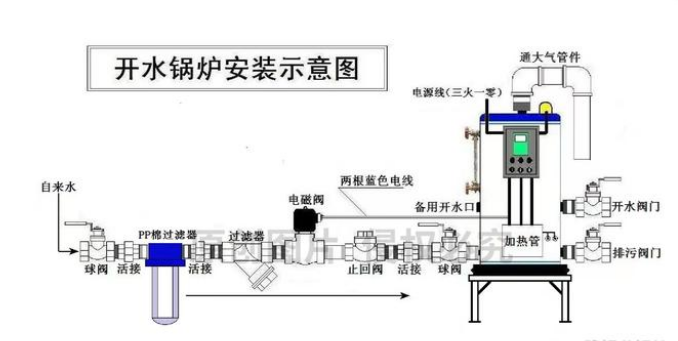

                                                                          电开水炉安装示意图

电开水锅炉配件
1.5吨分舱电开水锅炉安装完毕
上一篇:暂无信息 下一篇:锅炉改造成17年治气重点;跨界者跑马圈地;环保产业进入……
网站首页 关于我们 产品中心 新闻中心 人才招聘 联系我们
联系我们

TEL:029-65693588    029-65693599    18992836678

ADDRESS:凤城二路海璟国际B2座9层

FAX : 029-65693456

关注我们

微信公众号关注我们

二维码
版权所有:西安华油兴科技术开发有限公司   备案号:陕ICP备12007230号-1  技术支持:动力无限
